本文作者:admin

又一核电工程开工!

admin 10-07 2
又一核电工程开工!摘要:   来源:中国能源报  国家电投广东廉江核电一期工程开工。  9月29日下午16时58分,历经建设者们53小时的连续奋战,国家电投广东廉江核电1号机组核岛反应堆第一罐混凝土浇...

  来源:中国能源报

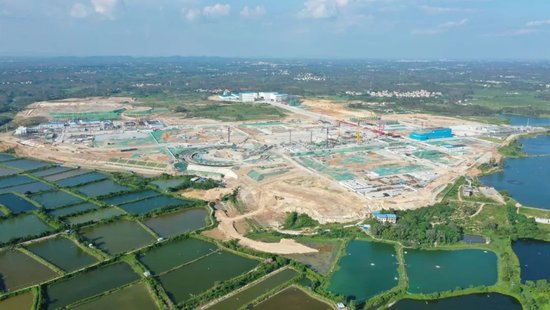

  国家电投广东廉江核电一期工程开工。

又一核电工程开工!

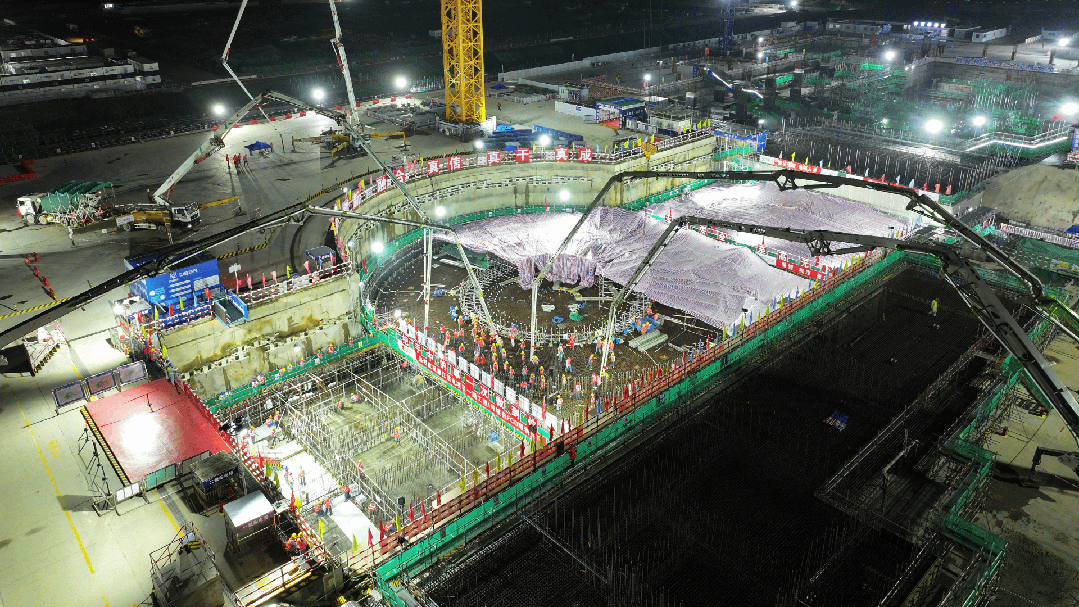

  9月29日下午16时58分,历经建设者们53小时的连续奋战,国家电投广东廉江核电1号机组核岛反应堆第一罐混凝土浇筑(FCD)圆满完成,标志着一期工程进入工程建设全新阶段。

又一核电工程开工!

  为确保FCD安全高质量实施,湛江核电协同项目参建单位编制FCD实施方案,成立指挥部统一调度,在节日期间安全高质量完成FCD任务,较原计划提前7小时,整个浇筑过程未产生一罐报废混凝土。在同期核准的四台机组中,率先实现FCD,在同类型机组中,创造了FCD过程的最短纪录。

又一核电工程开工!

  廉江核电项目是国家电投在粤开发建设的首个沿海核电项目,规划建设6台CAP系列三代核电机组,总装机容量862万千瓦。一期工程建设两台先进的百万千瓦级核电机组,单台机组额定容量为125万千瓦,采用先进的CAP1000三代非能动压水堆核电技术,设计运行寿命60年,满足国际最高安全标准,计划于2028年建成投运。6台机组全部建成后,年发电量约为702亿千瓦时,每年可减少标煤消耗约2007.6万吨,减排二氧化碳约5260.1万吨、二氧化硫约17.1万吨、氮氧化物约14.9万吨,减排效应相当于种植阔叶林约14.8万公顷。

  作为国内首个采用海水二次循环冷却技术的核电项目,在我国核能领域首次开发使用超大型冷却塔,将进一步提升核电项目环境友好性,拓宽我国核电厂址开发的布局和空间,为我国核电厂址开发建设提供全新示范。

又一核电工程开工!

  目前,三代非能动核电技术已经形成批量化建设规模,4台AP1000机组安全稳定运行,2台“国和一号”再创新机组建设顺利推进,6台CAP1000国产化机组已陆续开工建设。

  消息来源:国家电力投资集团有限公司微信公众号

阅读
分享
